Métro, ponts, rocade Y4 : où en sont vraiment les grands chantiers d'Abidjan ?

Métro à 65 %, 4e pont à péage ouvert, Y4 partiellement en service : l'état réel des grands chantiers d'Abidjan et ce qu'ils changeront pour vos trajets.

Share
Métro, ponts, rocade Y4 : où en sont vraiment les grands chantiers d'Abidjan ?

Stations en construction, nouvelles traversées de la lagune, routes périphériques : Abidjan change rapidement. Mais tous les projets n'en sont pas au même stade. Le 4e pont et une première partie de la Y4 fonctionnent déjà, tandis que le métro reste un chantier dont l'exploitation commerciale paraît désormais plus proche de 2028 que de 2026. Voici ce qui est terminé, ce qui avance et ce qui reste incertain.

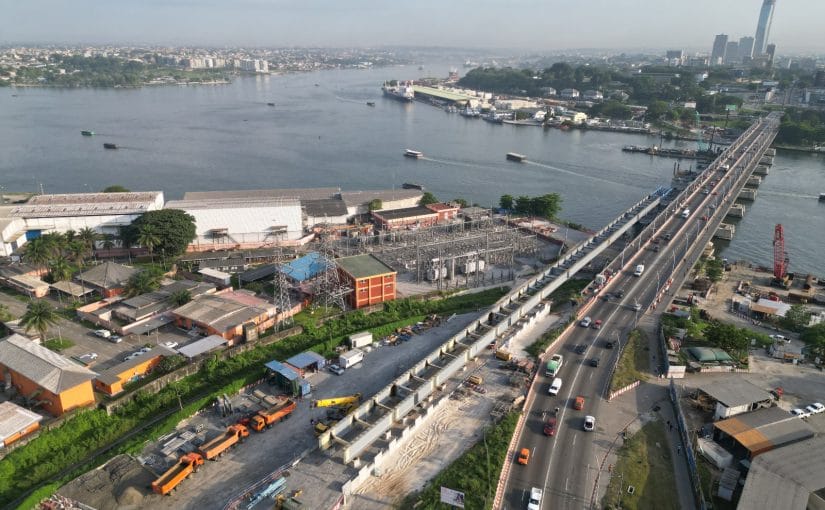

À Abidjan, il suffit de parcourir quelques kilomètres pour croiser une station en construction, un nouvel échangeur, une voie fraîchement bitumée ou un chantier protégé par des palissades.

Cette accumulation donne parfois l'impression que tout sera bientôt terminé. Elle entretient aussi la confusion entre quatre étapes très différentes : commencer les travaux, atteindre un taux d'exécution, ouvrir partiellement un ouvrage et le mettre définitivement en service.

Une route peut ainsi accueillir des véhicules alors que ses raccordements restent inachevés. Un métro peut avoir ses stations et ses viaducs largement construits sans pouvoir transporter un seul passager tant que les rames, la signalisation, l'alimentation électrique et les essais de sécurité ne sont pas prêts.

L'état des lieux en une minute

Projet Situation au 21 juillet 2026 Dernière donnée publique utile Prochaine étape
Métro, ligne 1 Chantier en cours 65 % annoncés en janvier 2026 ; premières rames attendues avant juillet 2027 Livraison des trains, équipements, essais et ouverture commerciale
Pont Alassane Ouattara Achevé et en circulation Inauguré le 12 août 2023 Exploitation et entretien
4e pont de Yopougon Phase 1 ouverte ; péage en service 5 km ouverts depuis janvier 2024 ; phase 2 de 2,2 km encore à l'étude Prolongement vers le carrefour de l'Indénié
Y4 Première rocade ouverte ; prolongements encore en chantier Section 2 réalisée à 99 % en février 2026 ; travaux poursuivis sur la section 3 Achèvement des extensions périphériques
Deuxième terminal à conteneurs En exploitation Capacité portuaire portée de 1 à 2,5 millions d'EVP Amélioration des connexions routières et logistiques

Les sources officielles et industrielles convergent sur le tracé du métro, le fonctionnement du 4e pont et l'ouverture de la première phase de la Y4. Elles sont moins homogènes sur les calendriers finaux, qui ont plusieurs fois évolué.

Le métro : le plus grand chantier, mais pas encore le plus proche de l'ouverture

Le projet

La ligne 1 doit relier Anyama Centre à l'aéroport de Port-Bouët sur environ 37 kilomètres. Elle desservira 18 stations en traversant Anyama, Abobo, Adjamé, Plateau, Treichville, Marcory et Port-Bouët.

Alstom doit fournir 20 trains Metropolis, le système de signalisation et les équipements du dépôt. À terme, la ligne est dimensionnée pour transporter environ 500 000 passagers par jour. Le financement bouclé en décembre 2022 à travers plusieurs conventions représentait un montant global de 870 milliards de FCFA.

Où en est-il ?

Le dernier taux global largement diffusé, attribué au ministère des Transports, situe l'exécution à 65 % en janvier 2026. Une visite officielle menée le 12 mai 2026 a confirmé la progression du génie civil, mais sans publier un nouveau pourcentage consolidé. Les travaux portent notamment sur les stations, les ponts-rails, les remblais et le viaduc ferroviaire franchissant la lagune entre le Plateau et Treichville.

Ce taux de 65 % ne signifie pas que chaque composante est achevée aux deux tiers. Le terrassement peut être très avancé dans une zone tandis qu'une station, un système électrique ou la signalisation le sont beaucoup moins.

Il faut ensuite installer et tester les rails, l'énergie, les télécommunications, les automatismes de sécurité, les équipements des stations et le matériel roulant. Les agents doivent également être recrutés et formés avant l'accueil du public.

Une ouverture partielle fin 2026 est-elle encore réaliste ?

Une mise en service partielle à la fin de 2026 avait été évoquée. Mais un élément nouveau modifie nettement cette lecture : en mars 2026, le ministre des Transports a annoncé que les premières rames étaient attendues avant juillet 2027, leur fabrication étant toujours en cours chez Alstom à Valenciennes. Keolis, futur exploitant, évoque désormais un lancement du réseau d'ici 2028.

Il s'agit d'une déduction opérationnelle : sans rames disponibles, essais dynamiques et certification du système, une exploitation commerciale régulière fin 2026 paraît difficilement compatible avec le calendrier désormais communiqué.

L'horizon le plus prudent est donc le suivant : poursuite intensive du chantier en 2026, arrivée du matériel roulant en 2027, essais, puis ouverture commerciale autour de 2028, sauf nouvelle accélération officiellement documentée.

Ce que cela changera

Pour un habitant d'Abobo ou d'Anyama travaillant au Plateau, le changement essentiel ne sera pas seulement la vitesse. Ce sera la prévisibilité.

Le métro circulera sur une infrastructure réservée, séparée des embouteillages routiers. Le temps de trajet ne dépendra plus d'un accident, d'un carrefour bloqué ou d'une pluie ayant paralysé un axe.

Son impact dépendra toutefois des correspondances avec les bus, taxis, gbakas, woro-woro et transports lagunaires. Une station difficilement accessible ou mal reliée au quartier peut réduire une partie du gain attendu.

Les ponts : cinq traversées construites à des périodes différentes

Abidjan a longtemps dépendu de deux ouvrages majeurs : le pont Félix-Houphouët-Boigny, construit en 1957, et le pont Général-de-Gaulle, construit en 1967.

Le pont Henri-Konan-Bédié, troisième grande traversée routière, est mis en service en décembre 2014. Le pont à haubans reliant Cocody au Plateau, officiellement baptisé pont Alassane Ouattara, est inauguré le 12 août 2023. Enfin, la première phase du 4e pont reliant Yopougon au centre d'Abidjan ouvre en janvier 2024.

Cette numérotation peut sembler étrange : le « 5e pont » de Cocody a ouvert avant le « 4e pont » de Yopougon. Elle renvoie à l'ordre historique des projets, pas simplement à leur date d'inauguration.

Le pont Alassane Ouattara : un ouvrage terminé

Le pont de Cocody relie directement Cocody et le Plateau en franchissant la baie de Cocody. Il est ouvert depuis le 12 août 2023.

Son utilité principale est de proposer une liaison directe entre les deux communes et de réduire la pression sur les itinéraires passant par l'Indénié et les axes lagunaires. Comme toute nouvelle voie, il redistribue le trafic : il ne supprime pas la congestion dans toute la ville, mais modifie les itinéraires disponibles.

Le 4e pont : ouvert, payant, mais pas entièrement prolongé

Le projet complet mesure 7,2 kilomètres et doit relier Yopougon à Attécoubé, Adjamé et au Plateau. Son ouvrage principal, long d'environ 1,4 kilomètre, traverse la baie du Banco.

La première phase, longue de cinq kilomètres, a été ouverte partiellement à la circulation le 10 janvier 2024. Le poste de péage est entré en service le 1er juillet 2024. Le péage n'est donc plus une hypothèse : il fonctionne déjà.

Tout le projet initial n'est cependant pas terminé. Le PTUA indique que la phase 2, longue de 2,2 kilomètres, reste à l'étude afin de prolonger l'axe jusqu'au carrefour de l'Indénié. Le pont principal est opérationnel, mais la continuité complète vers l'est dépend encore de cette extension.

Pour Yopougon, l'ouvrage apporte déjà une alternative à l'autoroute du Nord pour rejoindre Attécoubé, Adjamé ou le Plateau. La Banque africaine de développement estime que certains parcours autrefois proches de plusieurs heures peuvent désormais être effectués en quelques dizaines de minutes, selon le point de départ et l'état du trafic.

La Y4 : une rocade ouverte, mais des extensions encore inachevées

La difficulté avec la Y4 vient du fait que ce nom désigne plusieurs sections réalisées ou prolongées progressivement.

La première phase portée par le PTUA correspond à une voie périphérique de 26,5 kilomètres, aménagée en deux fois deux voies entre le secteur du boulevard François-Mitterrand et la zone d'Anyama-Ebimpé. Elle a été ouverte à la circulation en janvier 2024.

Mais la rocade périphérique envisagée à terme se prolonge au-delà de cette première ouverture.

En février 2026, l'AGEROUTE indiquait que la section 2, longue de 13 kilomètres et reliant notamment la Y4 à l'autoroute du Nord, était réalisée à 99 %. La section 3, longue de 15 kilomètres à partir du secteur du carrefour de Jacqueville, faisait toujours l'objet de travaux comprenant un échangeur et plusieurs ouvrages d'art.

Il faut donc éviter deux affirmations opposées :

  • dire que la Y4 n'est pas ouverte serait faux ;
  • dire que tout le périphérique prévu est terminé serait également faux.

Une première rocade fonctionne depuis 2024. Ses prolongements restent en cours d'achèvement.

Ce que cela changera

La logique de la Y4 est de permettre à un véhicule qui n'a pas besoin d'entrer dans le centre d'Abidjan de contourner une partie de l'agglomération.

Un poids lourd arrivant de l'autoroute du Nord ou se dirigeant vers une zone industrielle devrait pouvoir rejoindre plus directement d'autres axes structurants. Cela réduira certaines traversées inutiles par Adjamé, Yopougon ou Cocody.

La rocade desservira aussi de nouvelles zones périphériques. Cet effet peut créer des activités et augmenter la valeur des terrains, mais aussi accroître les loyers et accélérer une urbanisation mal maîtrisée.

Le port : une capacité accrue qui exige de meilleures routes

Le deuxième terminal à conteneurs du Port autonome d'Abidjan a commencé ses activités commerciales le 2 novembre 2022 avant son inauguration officielle le 2 décembre.

Sa mise en exploitation a porté la capacité de traitement du port d'environ 1 million à 2,5 millions d'EVP par an. Le terminal peut recevoir des navires de nouvelle génération grâce à un tirant d'eau de 16 mètres et aux travaux réalisés sur le canal de Vridi.

Cette performance maritime augmente cependant les besoins terrestres. Plus de conteneurs traités signifie davantage de camions, d'entrepôts et de mouvements vers les corridors nationaux et sous-régionaux.

Le port, la Y4, les sorties Est et Ouest et l'autoroute du Nord doivent donc fonctionner comme un seul système. Agrandir le terminal sans organiser les déplacements de marchandises risquerait simplement de déplacer les embouteillages des quais vers les routes.

Pourquoi les nouvelles routes ne suffiront pas

Une voie nouvelle soulage généralement les axes existants dans un premier temps. Elle attire ensuite de nouveaux déplacements, de nouvelles constructions et davantage d'activités.

La circulation peut donc finir par augmenter de nouveau.

Pour modifier durablement la mobilité abidjanaise, les ouvrages routiers doivent être complétés par les transports de masse. Le métro constitue l'axe nord-sud. Le BRT Yopougon-Bingerville, dont les travaux d'une ligne de 20 kilomètres ont été lancés en juillet 2024, doit former une grande liaison est-ouest. Les bus, bateaux-bus et services informels devront ensuite alimenter ces corridors.

Des échangeurs sont également nécessaires pour éviter que les nouveaux axes ne débouchent sur des carrefours saturés. En mars 2026, les ouvrages de l'École de police et de la Riviera-Palmeraie étaient achevés, tandis que la pose du tablier avançait à Riviera 3.

La réussite ne se mesurera donc pas au nombre de ponts ou de kilomètres construits, mais au temps total nécessaire pour aller de son domicile à sa destination.

Le coût social : les personnes déplacées font aussi partie du bilan

Les grands projets nécessitent de libérer de vastes emprises dans une ville déjà densément occupée.

Pour le métro, le dispositif officiel a recensé jusqu'à 15 023 personnes impactées. Plus de 10 000 avaient été indemnisées lors d'un bilan intermédiaire, et des programmes complémentaires ont été mis en place pour les personnes vulnérables ou dont les moyens de subsistance ont été affectés.

Le PTUA a également établi des plans de réinstallation pour le 4e pont et la Y4. En mai 2024, il lançait encore un dernier appel à la négociation et à l'indemnisation de personnes concernées à Adjamé-Village.

Des plaintes relatives aux pertes de revenus, à l'information des riverains, aux indemnisations et aux réinstallations ont par ailleurs été enregistrées par le mécanisme indépendant de recours de la Banque africaine de développement. Leur existence ne prouve pas que toutes les personnes affectées ont été exclues du dispositif ; elle montre que le traitement social du projet a fait l'objet de contestations documentées.

Un ouvrage ne peut donc être évalué uniquement par son taux d'exécution. Il faut également vérifier si les personnes déplacées ont effectivement reçu leurs indemnisations et retrouvé un logement ou une activité économique viable.

Ce que cela change selon votre situation

Vous vivez à Abobo ou Anyama

Le métro reste le projet le plus transformateur, mais son bénéfice quotidien ne devrait pas être visible avant 2027-2028. Il faudra également surveiller les lignes de rabattement vers les stations.

Vous vivez à Yopougon

Le 4e pont offre déjà une liaison supplémentaire vers le centre. Le péage est actif depuis juillet 2024. Le prochain enjeu est le prolongement vers l'Indénié et l'intégration du futur BRT.

Vous travaillez au Plateau

Les nouvelles traversées répartissent mieux les flux, mais peuvent aussi déplacer la congestion vers les accès au quartier d'affaires. Les correspondances entre métro, bus et ponts seront déterminantes.

Vous êtes transporteur

La Y4 est le dossier majeur. Une partie fonctionne déjà, mais les gains logistiques seront plus importants lorsque ses extensions et ses raccordements seront complètement achevés.

Vous êtes propriétaire ou locataire près d'un nouvel axe

Une meilleure accessibilité peut augmenter la valeur foncière. Elle peut aussi faire progresser les loyers et accélérer le départ des ménages modestes.

Les trois grandes incertitudes

1. La date réelle du métro

La première arrivée des trains est annoncée avant juillet 2027, tandis que le futur exploitant évoque désormais 2028. Une ouverture commerciale fin 2026 ne paraît donc plus être le scénario central.

2. L'achèvement complet de la Y4

La première phase est ouverte, mais les sections périphériques supplémentaires restent à terminer. Aucun calendrier public unique ne permet encore d'affirmer que la totalité du tracé final sera opérationnelle à une date précise.

3. La phase 2 du 4e pont

Le pont et son péage fonctionnent, mais les 2,2 kilomètres devant prolonger l'infrastructure jusqu'à l'Indénié sont toujours annoncés au stade des études.

Construire un réseau, pas une collection d'ouvrages

Abidjan dispose aujourd'hui de plus de ponts, de nouvelles voies périphériques et d'un port beaucoup plus puissant qu'il y a dix ans.

Mais la transformation décisive n'est pas encore achevée.

Elle arrivera lorsque le métro transportera effectivement ses premiers passagers, lorsque la Y4 formera une continuité complète, lorsque le BRT traversera la ville et lorsque les habitants pourront passer facilement d'un mode de transport à un autre.

L'enjeu n'est pas seulement d'ajouter des kilomètres de routes, des ponts ou des rails. Il est de construire un réseau cohérent dans lequel chaque infrastructure réduit réellement le temps, le coût et l'incertitude des déplacements.

L'essentiel à retenir

  1. La ligne 1 du métro s'étend sur environ 37 kilomètres et comptera 18 stations.
  2. Le dernier taux annoncé est de 65 % en janvier 2026, mais aucun taux officiel plus récent n'a été publié.
  3. Les premières rames sont attendues avant juillet 2027 ; l'ouverture commerciale semble désormais se rapprocher de 2028.
  4. Le pont Alassane Ouattara est ouvert depuis août 2023.
  5. La première phase du 4e pont est ouverte depuis janvier 2024 et son péage fonctionne depuis juillet 2024.
  6. Une phase supplémentaire de 2,2 kilomètres vers l'Indénié reste à l'étude.
  7. La première partie de la Y4 fonctionne depuis 2024, mais ses prolongements ne sont pas tous achevés.
  8. Le deuxième terminal à conteneurs du port est pleinement opérationnel et a fortement accru la capacité portuaire.
